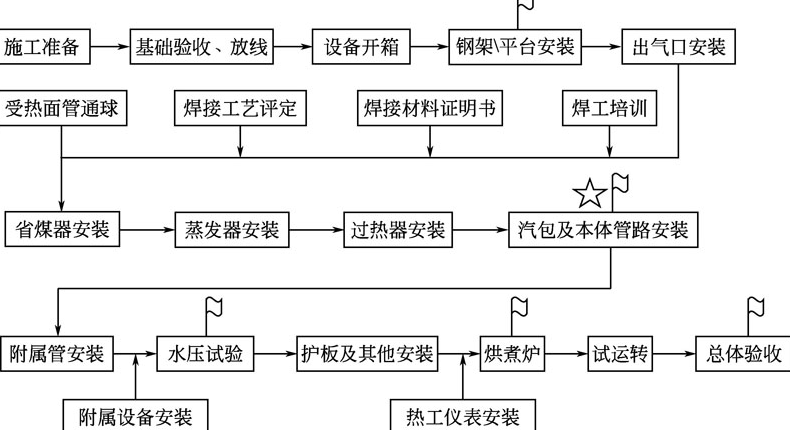

余熱鍋爐安裝的施工程序:
余熱鍋爐安裝施工準備:
主要包括技術準備、人員準備、工機具準備、施工現場準備和相關手續申報。
施工人員進入現場安裝前,要求現場路通、水通、電通、場地平整,設備堆放及拼裝場地準備完畢,土建基礎交工驗收合格并達到足夠的強度。施工班組必須配有熟練的鉗工、管工、焊工、起重工、筑爐工、電工、儀表工各若干人,并且是具有一定的鍋爐安裝經驗的專業施工隊伍。
余熱鍋爐安裝前的技術準備:
(1)工程開工前,由質保工程師召集有關專業技術人員及施工班組對鍋爐設備圖紙及技術文件進行圖紙會審及技術交底工作。(2)熟悉圖紙及有關的規程、規范,搞清鍋爐各部位的關系和安裝要求,了解并掌握鍋爐的結構特點和技術參數,明確所有工程相關的質量驗收標準。(3)了解關鍵施工工序及技術要求,編制有效的控制方法和措施,特別是鋼架與管群吊裝、焊接等工藝。(4)編制科學的施工組織設計和施工方案,并在正式開工之前到當?shù)刭|(zhì)量技術監督部分辦理鍋爐安裝申報審批手續。
施工人員總體要求:
施工人員應熟悉圖紙及本作業指導書,對施工方案了解透徹,并在施工前必須經過認真的安全技術交底,明確施工任務、施工方法、施工工序、施工要求后方可參與施工。
余熱鍋爐起重施工的具體要求:
起重指揮及作業人員作業前要熟悉各起重機性能,了解被吊物件的規格及起吊方案;測算與判定重物的重量與重心,選擇的吊點強度必須足以承受吊物的重量,否則采取合理有效的加固措施。
余熱鍋爐設備到貨驗收的工序:
設備運到現場后,用戶應對到貨件數與裝車單進行核對,及時將到貨及包裝損壞情況連同回執按期寄回設備廠家;對所發現的包裝損壞應明確責任,現場修復后方可入庫,對設備的缺損應做好記錄。
余熱鍋爐設備保管的總體要求:
到達現場的設備由業主或承包商負責正確保管和必要的保護,應當根據設備的種類、重量、外形尺寸、包裝方式的不同或露天放置或入室保管,并進行必要的維護。鍋爐主機設備現場存放的正確與否,直接關系到鍋爐機組安裝質量好壞及能否穩定運行。因此,建設單位、安裝單位應把現場設備存放的好壞作為優質工程評定的重要指標,以推動物資、設備存放管理的科學化、規范化和正規化。
入室存放的設備保管的要求:
蒸發區管束、過熱器管束、省煤器管束、汽包支架各種吊桿、緊固零件等需要防止雨雪侵蝕,宜放置在半露天或封閉的倉庫內。各類閥門、電動裝置、水位表、溫度計、彈簧吊架、所有控制設備及電器儀表元件、較貴重的金屬件、不銹鋼板、不銹鋼管應在室內存放,并盡可能存放在有濕度控制的庫房內。
